甘特图怎么做?如何制作甘特图横道图

  甘特图怎么做?在项目管理工作上经常应用甘特图,它能直接的表述项目实施计划。下边在WPS2019中,向大伙儿讲解如何把普通级的项目计划表制作成甘特图。

甘特图怎么做?如何制作甘特图横道图(1)

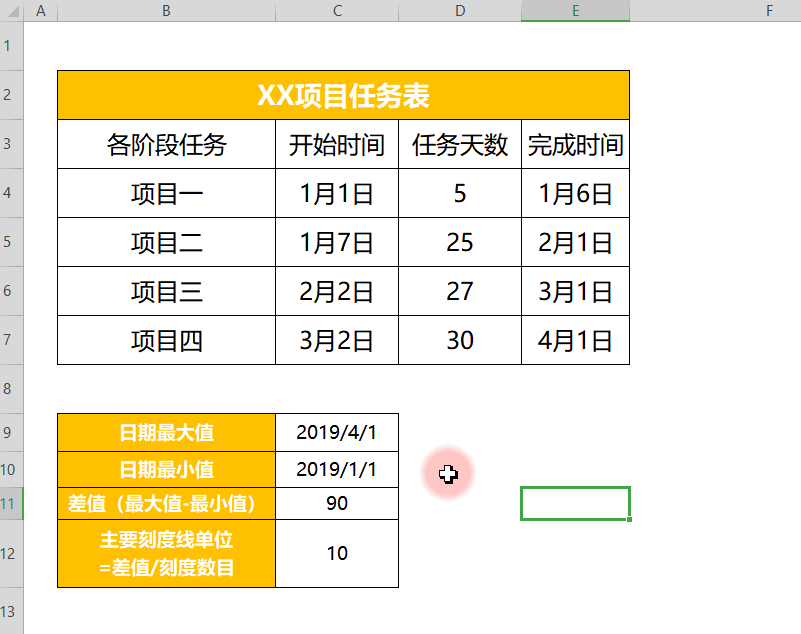

  ■ 在制作之前,需要准备任务名称,开始时间,任务天数的数据。

  还要准备计算日期的最大值、最小值、差值和主要刻度线单位。

甘特图怎么做?如何制作甘特图横道图(2)

  ■ 右键设置单元格格式为“常规”,可计算出“开始时间”和“完成时间”的常规值。

  这个值就是日期的最大值、最小值。差值为最大值减去最小值。主要刻度线单位=差值/刻度数目。

  刻度数目即横坐标轴的个数,这里我们设定为9,即刻度单位=10。

甘特图怎么做?如何制作甘特图横道图(3)

  ■ 准备完这些数据后,制作就可以开始了!

  第一步,插入图表。

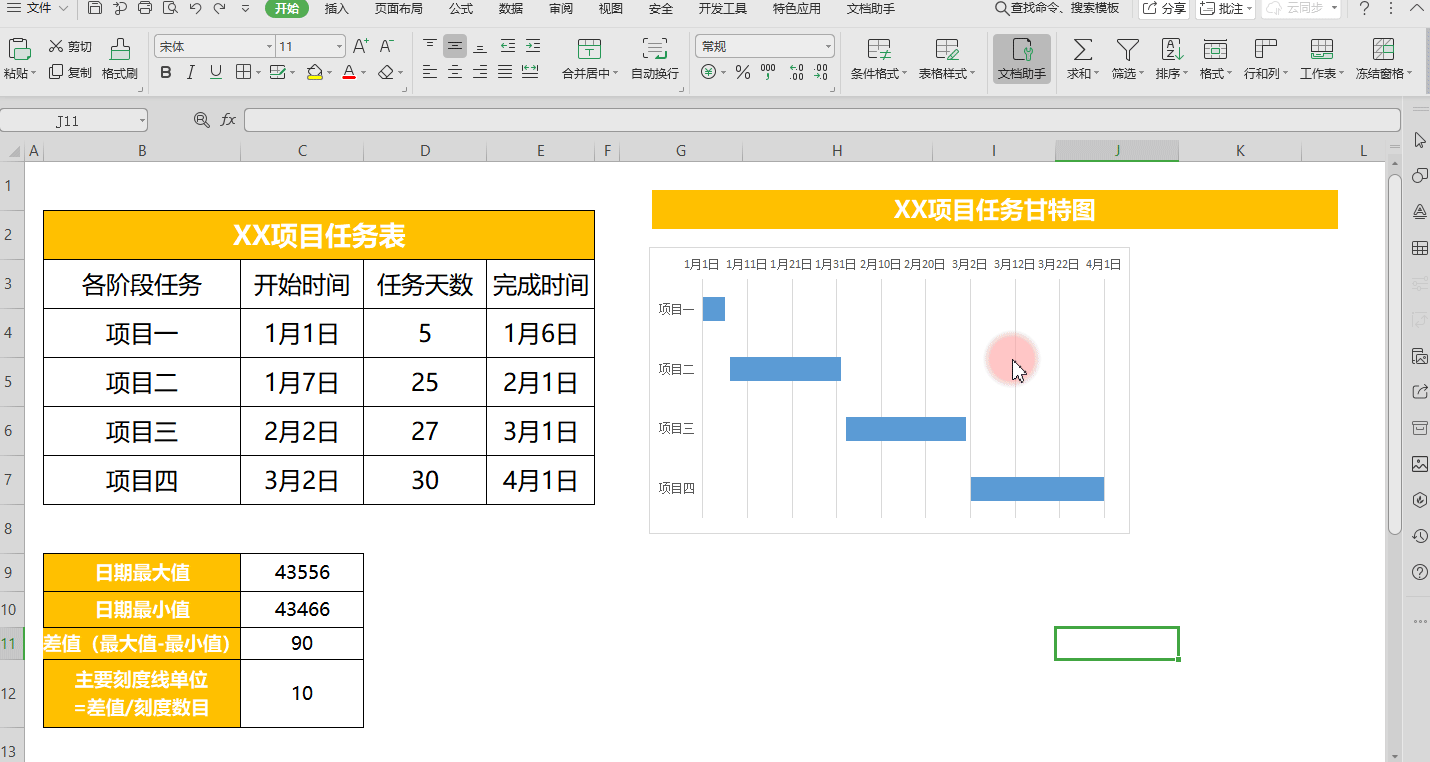

  选中任务名称,开始时间,任务天数的数据,点击插入-图表-条形图-堆积条形图。

甘特图怎么做?如何制作甘特图横道图(4)

  ■ 第二步,选择数据。

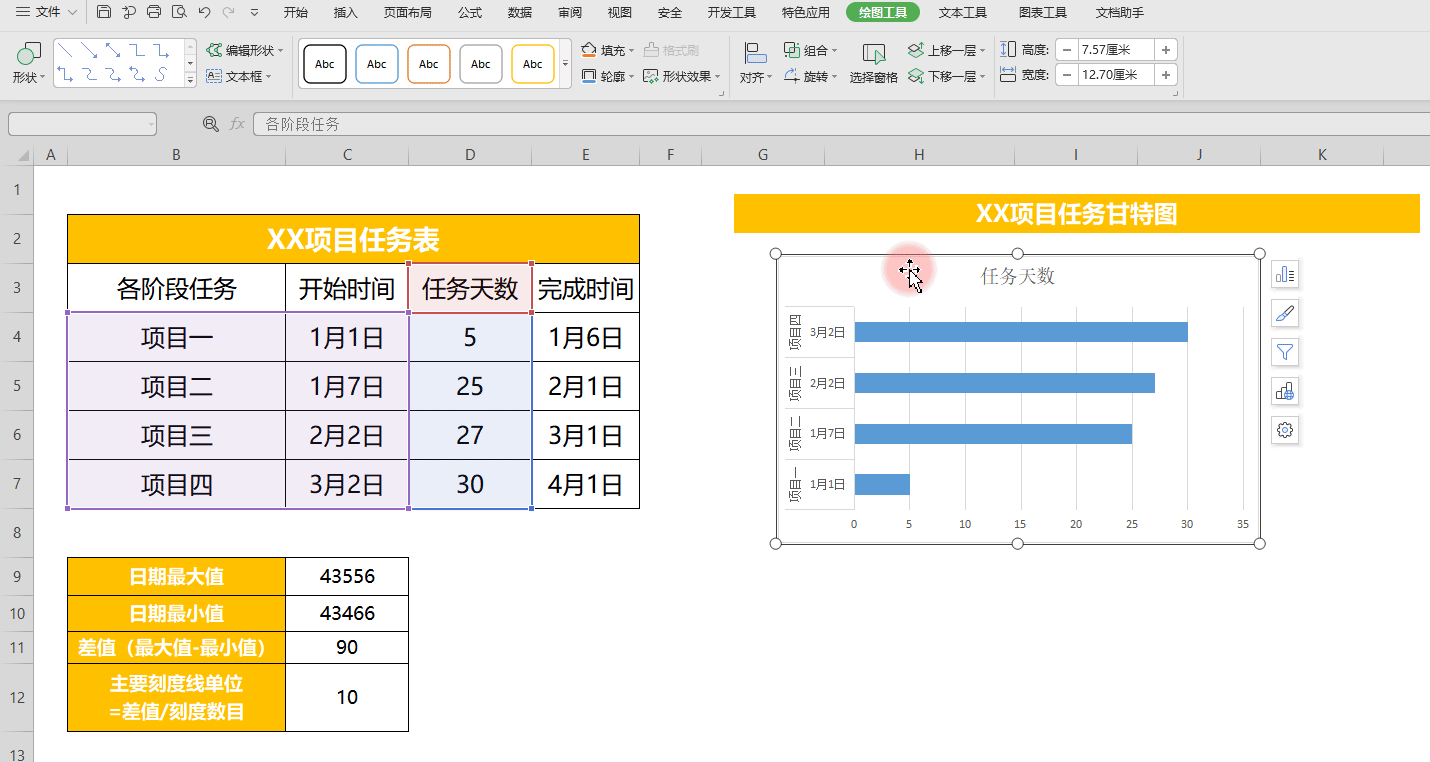

  点击图表工具,选择数据。在图例项添加一个数据系列。

  系列名称“开始时间”,系列值填入表格中开始时间的数据。

  点击右边的箭头,将开始时间调整到任务天数的前面。

  轴标签区域改为“项目一、项目二、项目三和项目四”

甘特图怎么做?如何制作甘特图横道图(5)

  ■ 第三步,调整图表。

  双击项目名称所在的坐标轴。

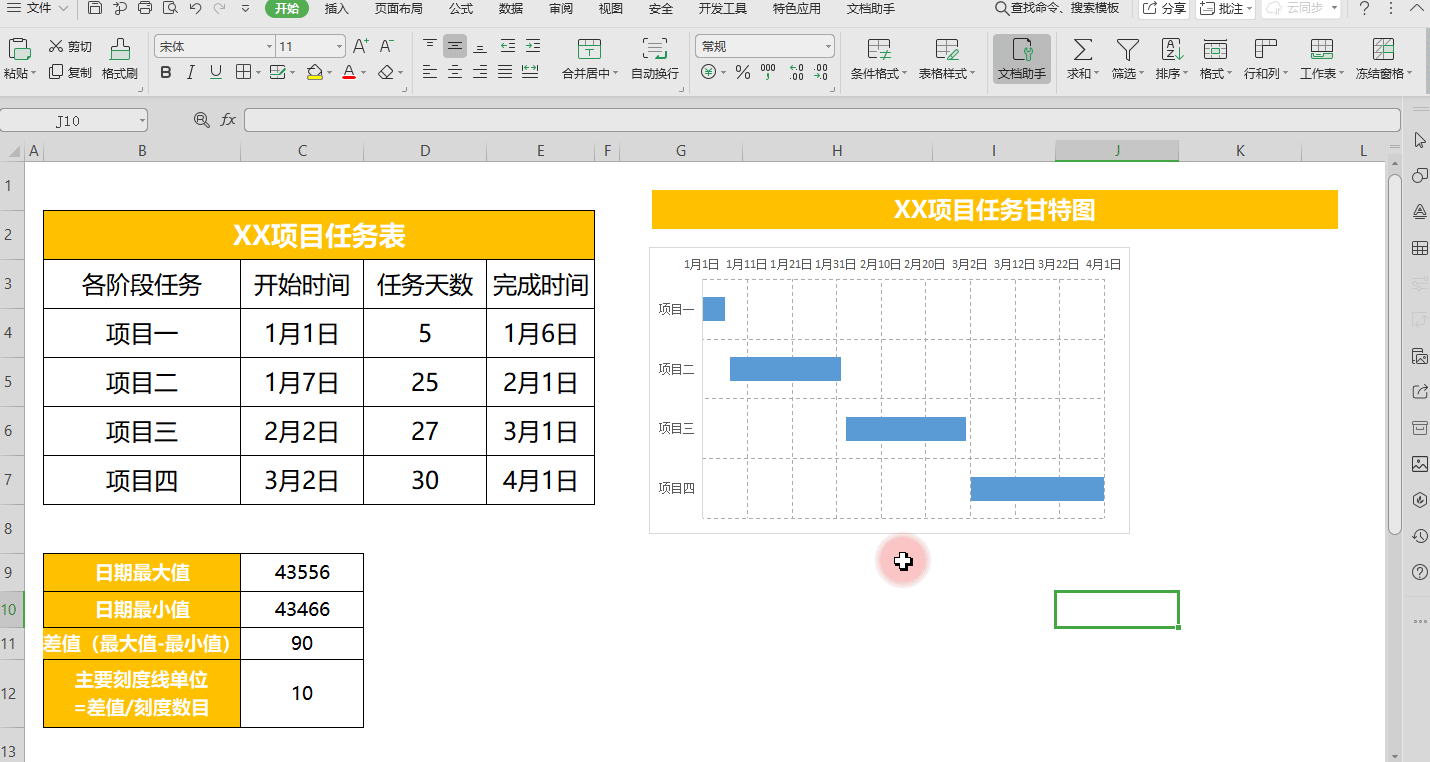

  “坐标轴选项”-“坐标轴”- 勾选“逆序类别”,把整个图表上下调整。

  双击上方坐标轴,“坐标轴选项”-“坐标轴”。

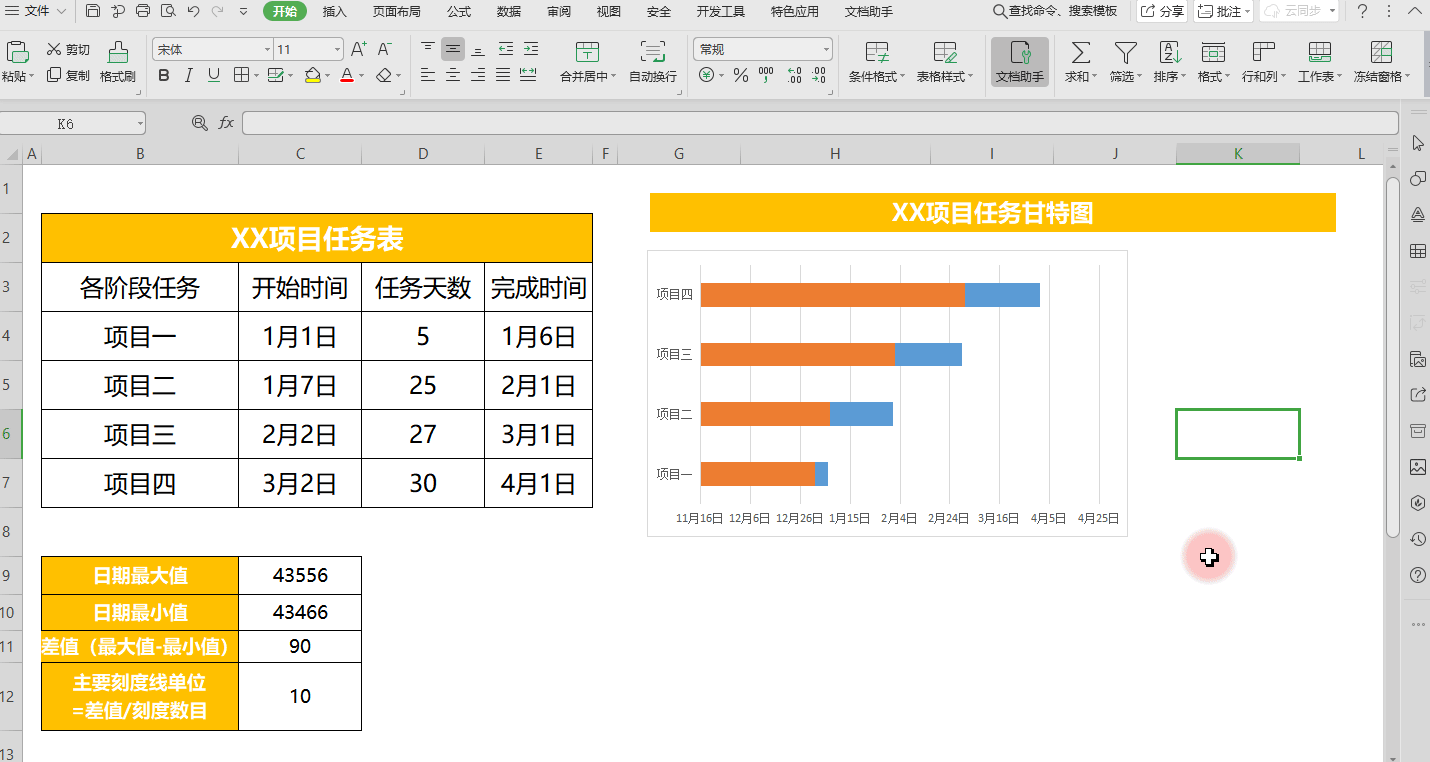

  填入之前准备好的最小值、最大值、差值,调整坐标轴合适时间间隔。

甘特图怎么做?如何制作甘特图横道图(6)

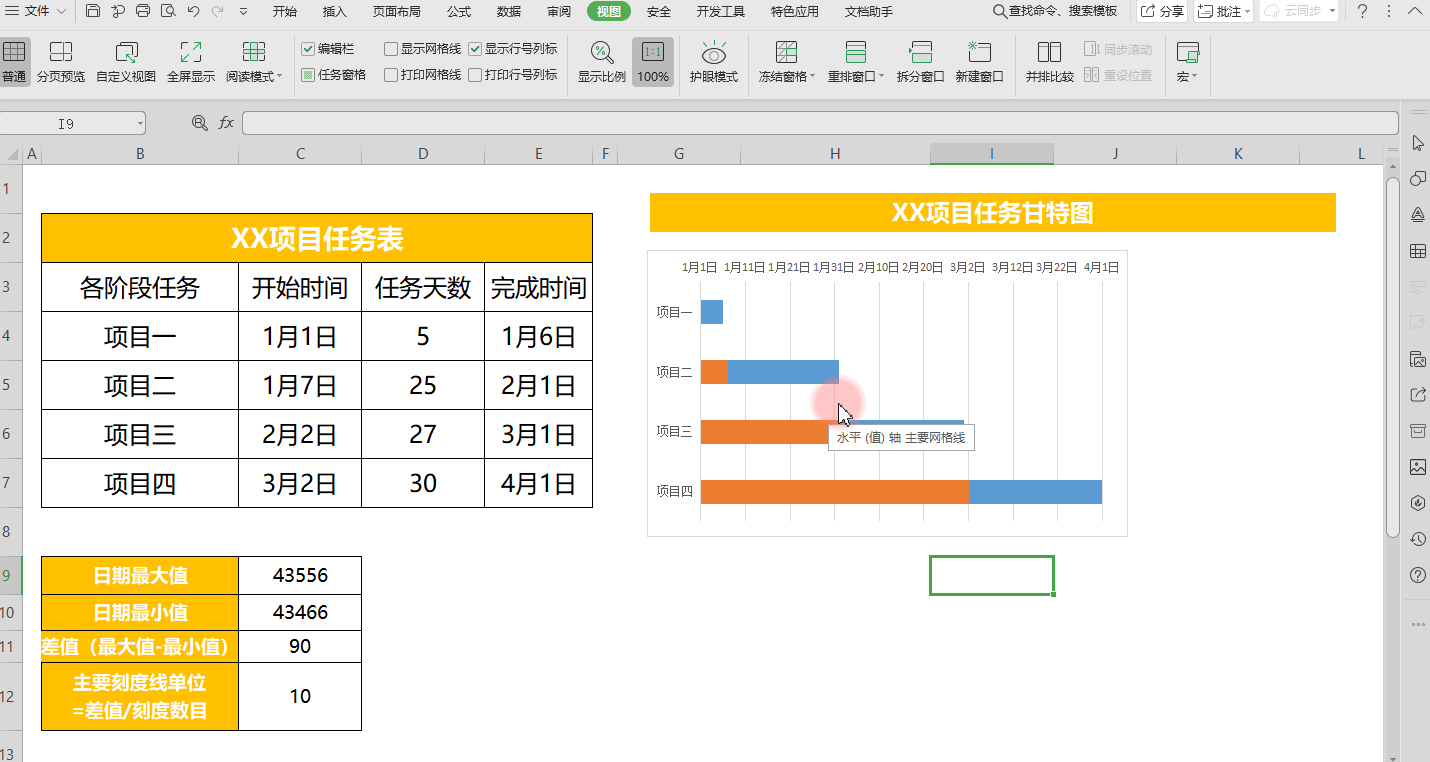

  ■ 双击条形前段,“系列选项”-“填充与线条”-“无填充”。

甘特图怎么做?如何制作甘特图横道图(7)

  ■ 双击网格线,在图表右边出现的小工具内点击图表元素。

  “网格线”-勾选“主要水平网格线”“主要垂直网格线”。

  主要网格线选项,“填充与线条”-“线条(实线)”- “颜色(浅灰)”- “短划线类型(短划线)”。

  水平和垂直网格线都需要进行设置。

甘特图怎么做?如何制作甘特图横道图(8)

  ■ 双击条形图,“填充与线条”,调整你需要的颜色。

甘特图怎么做?如何制作甘特图横道图(9)

  甘特图就做好啦,有没有学会呢?

  甘特图模板下载:https://www.55.la/excel/so_xmjhgtt/

如果帮到您!点个赞吧!
